Baufortschritt in Bildern

Vom ersten Spatenstich über den Rohbau und die Herstellung des Glaspavillons bis zu den Innenausbauarbeiten und der Gestaltung der Außenanlagen - nachfolgend können Sie den Baufortschritt unseres Hochmeisterpavillons noch einmal in Bildern nachvollziehen.

   Trockenbauarbeiten Decke Flur - 15.02.2024

   Trockenbauarbeiten Decke Pavillon - 14.12.2023

   Trockenbauarbeiten Wände Pavillon - 09.11.2023

   Sanierung Dachfläche und Dachabläufe - 05.10.2023

   Notreparatur Dachfläche und Dachablauf - 08.09.2023

  Tischmuster und Ausstattung - 20.06.2023

   Fertigstellung der Fassade - 08.04.2023

   Fassadenarbeiten und Sockel im Pavillon - 20.03.2023

   Innenausbau Flur und barrierefreies WC - 15.02.2023

   Weitere Arbeiten an den Außenanlagen - 03.02.2023

   Fliesenarbeiten und Einbau der Sanitärelemente - 22.12.2022

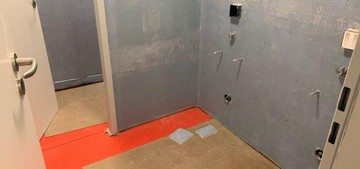

   Fliesenarbeiten in den WC's - 08.12.2022

   Festakt zur Einweihung des Hochmeisterpavillons - 27.11.2022

   Zwischenstand des Ausbaus zur Einweihungsfeier - 26.11.2022

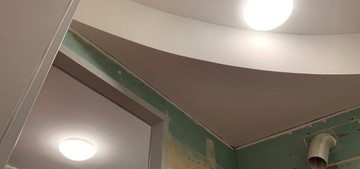

   Letzte Arbeiten vor der Einweihung des Anbaus - 25.11.2022

   Einbau Estrich im Pavillon - 23.11.2022

   Fassadenarbeiten und Montage Außentür Pavillon - 21.11.2022

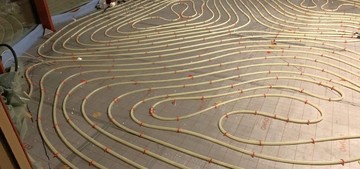

   Einbau Dämmung und Fußbodenheizung im Pavillon - 16.11.2022

   Außenanlagen und barrierefreie Rampe Teil 3 - 11.11.2022

   Außenanlagen und barrierefreie Rampe Teil 2 - 03.11.2022

   Fertigstellung Gussharzbeschichtung und Montage der Türen - 01.11.2022

   Einbau der Küche - 28.10.2022

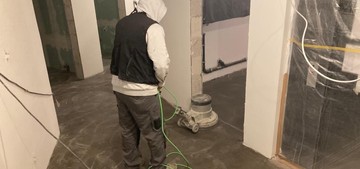

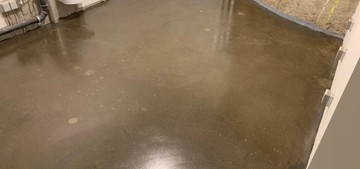

   Gussharzbeschichtung Kellerfußboden - 13.10.2022

   Maler- und Verblechungsarbeiten im Keller - 11.10.2022

   Außenanlagen und barrierefreie Rampe Teil 1 - 10.10.2022

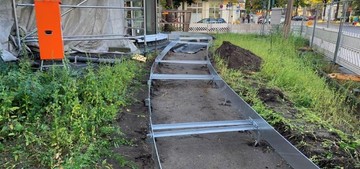

   Montage Stahlrahmen der barrierefreien Rampe - 29.09.2022

   Putz-, Spachtel-, Fliesen- und Malerarbeiten im Keller - 21.09.2022

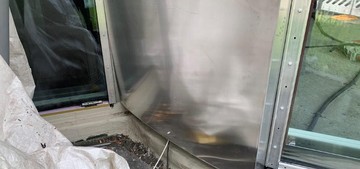

   Die Verblechungsarbeiten gehen weiter - 14.09.2022

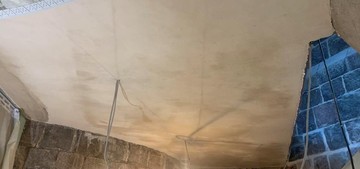

   Spachtelarbeiten im Keller - 02.09.2022

   Trockenbauverkleidung der Kellerdecke - 16.08.2022

   Sanitärinstallationen, Deckenabhängung und Glasgeländer - 02.07.2022

   Weitere Verblechungsarbeiten am Glaspavillon - 24.06.2022

   Anschluss Hebeanlage und andere kleine Schritte - 20.05.2022

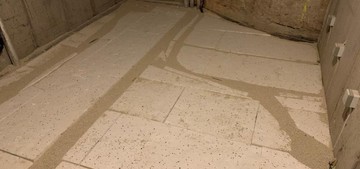

   Einbau Estrich im Keller - 17.04.2022

   Trockenbauwände und Brandabschottungen - 06.04.2022

   Hausanschluss Abwasser und Niederschlagswasser - 16.03.2022

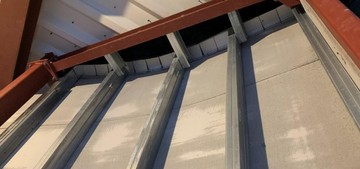

   Dachrand, Trockenbau und Installationen - 09.03.2022

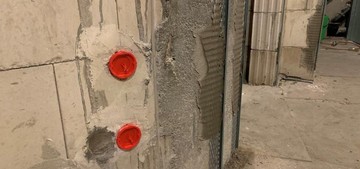

   Verputzarbeiten im Keller - 18.02.2022

   Heizungs- und Lüftungsinstallationen, Fassade und Hausanschluss - 09.02.2022

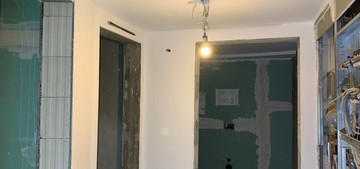

   Fassadenarbeiten, Elektro- und Heizungsinstallationen - 19.01.2022

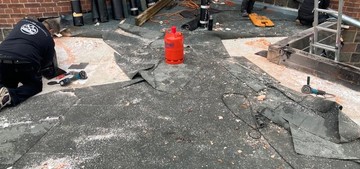

   Fertigstellung der Dachabdichtung - 17.12.2021

   Verglasung und Verblechung - 07.12.2021

   Dachdecker- und Verblechungsarbeiten Trapezblechdach - 12.11.2021

   Weitere Dachdeckerarbeiten Kellerdecke und Innenausbau - 28.10.2021

   Abdichtung und Dämmung Trapezblechdach - 20.10.2021

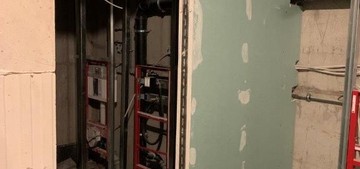

   Montage Trockenbau und Haustechnik - 19.10.2021

   Abdichtung und Dämmung Kellerdecke - 18.10.2021

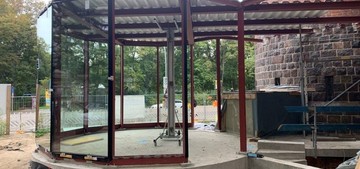

   Verglasung und Montage Trapezblechdach - 30.09.2021

   Stahlbau, Sanitärinstallationen und Trockenbaumontage - 21.09.2021

   Montage des Stahlrahmens vom Glaspavillon - 07.09.2021

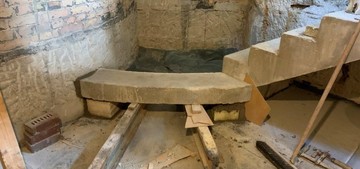

   Stahlunterzug, Bodenabdichtung und Granitstufe im Keller - 26.08.2021

   Verfüllung der Baugrube und Ziehen der Verbauträger - 06.08.2021

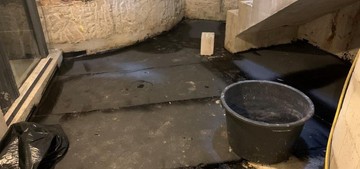

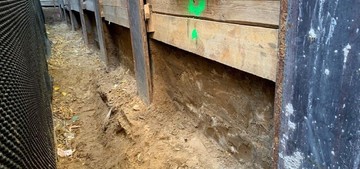

   Außendämmung und Verfüllung der Baugrube - 30.07.2021

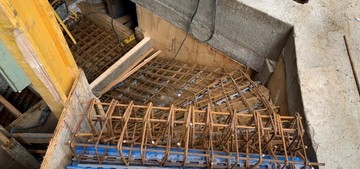

   Herstellung der Kellertreppe - 18.07.2021

   Fertigstellung Mauerwerkswände, Sanitärinstallationen und Vorbereitung Kellertreppe - 28.06.2021

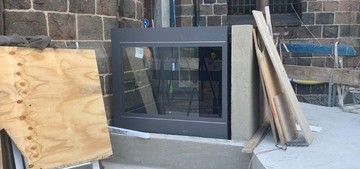

   Montage des Plattformlifts - 16.06.2021

   Kellerdecke, Außenabdichtung und Aufzugsschacht - 11.06.2021

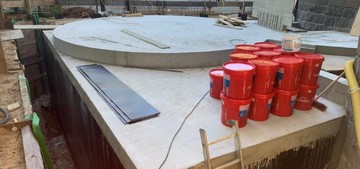

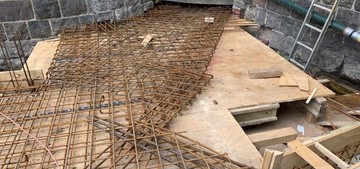

   Herstellung der Kellerdecke Teil 2 - 28.05.2021

   Herstellung der Kellerdecke Teil 1 - 12.05.2021

   Herstellung Betonstützen und Vorbereitung Kellerdecke - 05.05.2021

   Die Grundsteinlegung am 30.04.2021

   Herstellung der Mauerwerks-Innenwände - 23.04.2021

   Herstellung der Kelleraußenwände - 14.04.2021

   Vorbereitung der Kelleraußenwände - 26.03.2021

   Herstellung der Bodenplatte - 15.03.2021

   Pumpensumpf, Grund-leitungen und Beginn der Bodenplatte - 25.02.2021

   Vorbereitung Bodenplatte und Pumpensumpf - 30.01.2021

   Fertigstellung Baugrube und Unterfangung der Kirchenfundamente - 18.12.2020

   Unterfangung der Kirchenfundamente und Baugrube Teil 2 - 04.12.2020

   Baugrube Teil 1 und HDI-Sohle zur Unterfangung der Kirchenfundamente - 20.11.2020

   Bohrpfahlarbeiten für den Verbau der Baugrube - 06.11.2020
